Architecte pour restaurant : quelles missions et combien coûte-t-il ?

Ouvrir ou rénover un restaurant ne consiste pas seulement à choisir une ambiance, des couleurs et du mobilier. Le projet doit faire fonctionner ensemble une salle, une cuisine professionnelle, un bar, des réserves, des sanitaires, des livraisons, des déchets, des réseaux techniques, des équipes et un public. Il doit aussi respecter les règles d’urbanisme, d’accessibilité, de sécurité incendie et les contraintes propres au bâtiment.

En bref

  • L’étude du local doit commencer avant la signature définitive du bail ou l’acquisition.
  • La cuisine, l’extraction, les réseaux, l’acoustique et les flux structurent fortement le plan.
  • Une autorisation de travaux ERP peut être nécessaire même sans permis de construire.
  • Le recours obligatoire à l’architecte dépend de la procédure, du maître d’ouvrage et du projet.
  • Il n’existe ni coût universel au mètre carré ni barème réglementaire des honoraires.

À vérifier en priorité

  • Activité autorisée par le bail.
  • Règlement de copropriété.
  • Extraction et apport d’air.
  • Puissance électrique et évacuations.
  • Accessibilité et évacuation du public.
  • Budget global et calendrier d’ouverture.
Axonométrie intérieure d’un projet de restaurant avec cuisine, bar et salle
Axonométrie présentant l’aménagement d’un restaurant et les relations entre cuisine, bar, salle et circulations. Illustration : ERHÉ Architecture.

1. Pourquoi faire appel à un architecte pour un restaurant ?

Le projet de restaurant réunit des décisions souvent traitées séparément : concept commercial, identité, fonctionnement de la cuisine, confort des clients, sécurité, accessibilité, urbanisme, technique et économie. L’architecte aide à les relier dans un même projet.

Clarifier le programme avant de dessiner

Le nombre de couverts ne suffit pas à définir un restaurant. Il faut comprendre le type de cuisine, le mode de service, les horaires, la part de vente à emporter, les livraisons, la fréquence de collecte des déchets, les besoins frigorifiques, le stockage, le personnel, les événements éventuels et l’ambiance recherchée.

Ces données deviennent un programme spatial : salle, cuisine chaude et froide, plonge, préparation, réserves, chambre froide, bar, sanitaires, vestiaires, bureau, locaux techniques, terrasse et circulations. Le projet gagne en précision lorsque les usages sont décrits dans leur déroulement réel.

Vérifier la faisabilité du local

Avant de transformer un lieu, l’architecte examine les documents disponibles et l’état du bâtiment. Il peut confronter le projet au bail, au règlement de copropriété, au PLU, à la destination du local, à l’accessibilité, à la sécurité incendie, aux réseaux, à l’extraction et aux contraintes de voisinage.

Cette étude ne garantit pas à elle seule l’ensemble des autorisations. Elle permet de mettre en évidence les obstacles, les inconnues, les études complémentaires et les échanges à engager avec les services, le propriétaire, le syndic ou les bureaux d’études. Une étude de faisabilité du local est particulièrement utile avant de s’engager juridiquement.

Transformer le concept en espaces utilisables

L’univers du restaurant doit être visible, mais il doit aussi rester compatible avec le service, le nettoyage, l’entretien et le vieillissement. L’architecte traduit le concept en volumes, lumières, matières, vues, seuils et détails. Il évite que l’identité graphique se limite à une accumulation de décors sans relation avec le lieu et son fonctionnement.

Coordonner les intervenants

Un restaurant mobilise souvent un cuisiniste, un spécialiste de l’extraction, des bureaux d’études fluides, structure ou acoustique, un bureau de contrôle, des fournisseurs d’équipements et plusieurs entreprises. L’architecte organise leurs informations autour d’un projet commun, dans le cadre de la mission qui lui est confiée.

2. Étudier le local avant de s’engager

La visite d’un local commercial doit dépasser la première impression. Une salle lumineuse, une vitrine généreuse ou une adresse attractive ne renseignent pas sur la capacité du bâtiment à recevoir une cuisine, un public et les équipements nécessaires.

Bail et activité

Vérifier que la destination contractuelle permet l’activité envisagée et que les travaux sont compatibles avec le bail.

Copropriété

Identifier les restrictions liées aux nuisances, aux conduits, aux parties communes, à la façade et à la toiture.

Extraction

Contrôler le conduit existant, son parcours, son débouché, ses droits d’usage et la possibilité d’un apport d’air.

Réseaux

Examiner la puissance électrique, le gaz éventuel, l’eau, les évacuations, l’assainissement et les passages techniques.

Structure et enveloppe

Repérer les reprises possibles, l’humidité, les fissures, les planchers, la toiture et l’état des menuiseries.

Accès et voisinage

Étudier les clients, les livraisons, les déchets, les secours, les logements voisins et les horaires d’exploitation.

Analyser le bail, la copropriété et l’activité autorisée

Le bail doit permettre l’activité envisagée et décrire suffisamment les travaux autorisés. Le règlement de copropriété peut limiter certaines activités, nuisances, modifications de parties communes, conduits ou équipements extérieurs. Les décisions du propriétaire ou de l’assemblée générale peuvent donc influencer le calendrier.

Lorsque l’activité modifie la destination ou la sous-destination du local, une autorisation d’urbanisme peut être nécessaire. L’analyse dépend de la situation existante, des travaux et du document d’urbanisme applicable.

Examiner l’extraction

L’extraction est souvent l’un des points les plus déterminants. Il faut identifier les conduits existants, leurs dimensions, leur état, leur parcours, leur débouché, les droits associés et la possibilité d’un apport d’air compensatoire. Un ancien conduit ne doit pas être considéré comme utilisable sans diagnostic.

Créer un conduit peut affecter la façade, la toiture, les parties communes ou les logements voisins. Les autorisations du propriétaire, de la copropriété et de l’administration peuvent se cumuler. Les contraintes acoustiques, olfactives, incendie, maintenance et nettoyage doivent être intégrées dès l’étude.

Maquette d’un projet de transformation d’un bâtiment en restaurant à Biscarrosse
La maquette permet de vérifier les volumes, les accès, les relations entre les espaces et la présence du projet dans son contexte. Illustration : ERHÉ Architecture.

3. Concevoir le programme et les flux

L’efficacité d’un restaurant dépend moins d’un plan spectaculaire que de la qualité des relations entre ses espaces. Les flux doivent être étudiés à partir du fonctionnement réel et des périodes de pointe.

Le parcours du client

Le client doit identifier l’entrée, l’accueil, la salle, le bar, les sanitaires et la sortie sans hésitation. Le parcours doit rester lisible pour une première visite, tout en préservant l’intimité des tables et la fluidité du service.

La file d’attente, le retrait de commandes ou la livraison par plateforme peuvent modifier profondément l’entrée. Ces usages doivent être intégrés au plan plutôt que gérés par des obstacles provisoires.

Le parcours du personnel

Serveurs, cuisiniers et personnel de plonge effectuent des trajets répétés. Une marche, une porte mal placée ou un croisement serré se répètent des dizaines de fois pendant un service. La conception doit réduire les détours, clarifier les accès et limiter les conflits entre les postes.

Les produits propres, la vaisselle et les déchets

Les marchandises arrivent, sont contrôlées, stockées, préparées, transformées et servies. La vaisselle revient vers la plonge. Les cartons, huiles, biodéchets et ordures suivent un autre parcours. Les croisements entre produits propres, vaisselle sale, déchets et public doivent être évités ou organisés.

Les livraisons

Les livraisons nécessitent un accès, une zone d’attente, un contrôle et un chemin vers les réserves. Leur fréquence, les dimensions des colis et les horaires influencent le plan. Une chambre froide située à l’opposé de l’entrée de service peut générer une manutention permanente à travers le restaurant.

L’accessibilité réelle

L’accessibilité ne se limite pas à une rampe ou à un sanitaire. Elle concerne le cheminement depuis l’espace public, les seuils, les portes, les circulations, les espaces de manœuvre, le mobilier accessible et l’usage réel du restaurant. Les solutions doivent être vérifiées selon le bâtiment et la réglementation applicable.

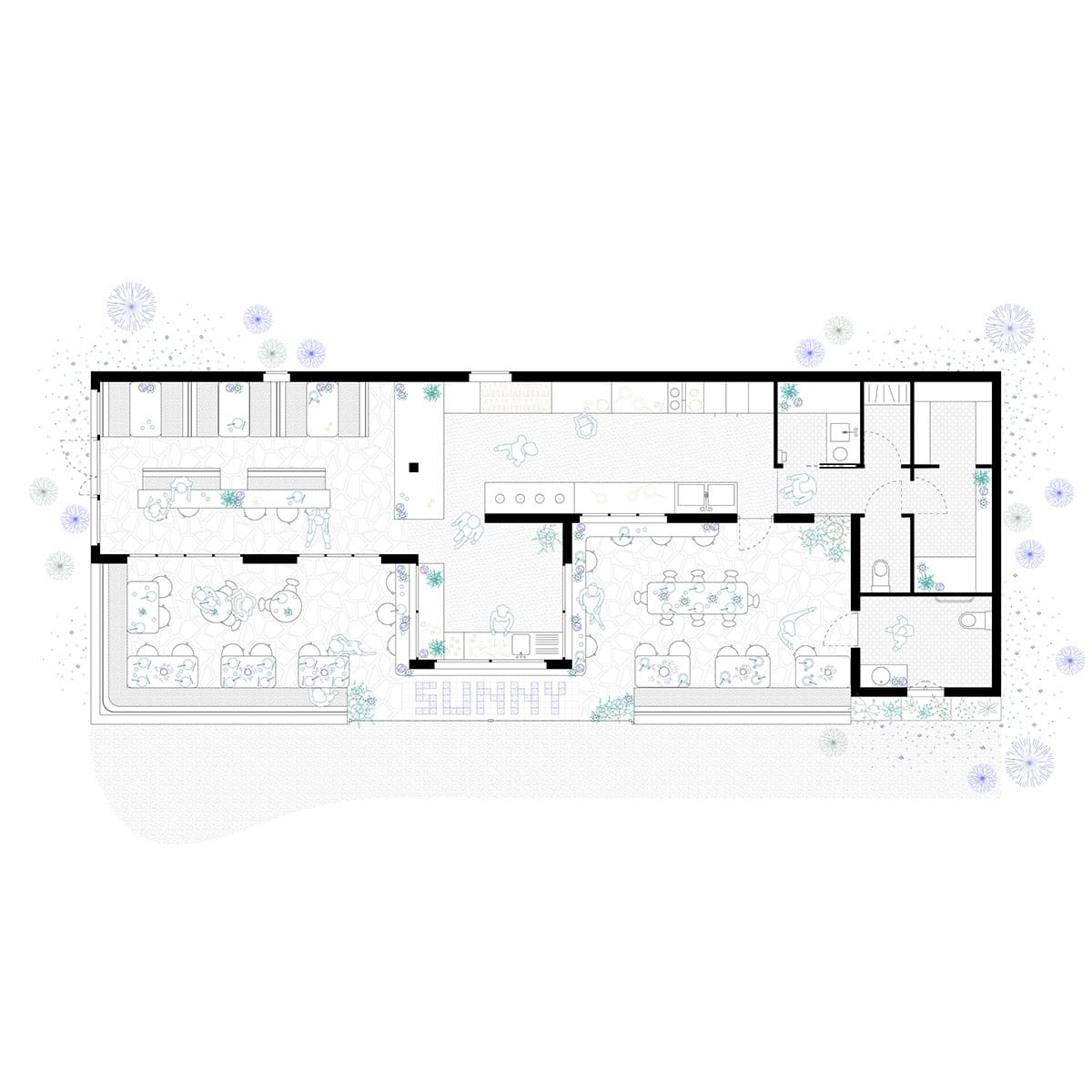

Plan du rez-de-chaussée d’un restaurant avec cuisine, bar, salle et terrasses
Le plan du rez-de-chaussée permet de lire les relations entre préparation, service, accueil, salle et terrasses. Illustration : ERHÉ Architecture.

4. Concevoir une cuisine professionnelle et son extraction

La cuisine est un outil de production. Son plan doit être construit avec l’exploitant, le chef, le cuisiniste et les spécialistes techniques. Une cuisine ouverte ajoute une dimension visuelle, acoustique et olfactive qui renforce encore la nécessité de coordination.

Élément Questions à traiter Conséquences possibles
Équipements de cuisine Dimensions, puissance, alimentation, dégagements, maintenance et évacuations. Position des cloisons, des réseaux, des sols et des plafonds.
Extraction Captation, filtration, conduit, rejet, ventilateur et accès de nettoyage. Intervention possible en façade, toiture ou parties communes.
Apport d’air Volume extrait, compensation, confort thermique et équilibre des pressions. Courants d’air, portes difficiles à ouvrir ou migration des odeurs.
Froid Chambres froides, groupes, rejets de chaleur, bruit et maintenance. Charge thermique, acoustique et consommation électrique.
Nettoyage Sols, plinthes, murs, plafonds, caniveaux et accessibilité des équipements. Hygiène, durabilité et temps d’entretien quotidien.

Définir les postes et les équipements

La carte, les volumes servis et les méthodes de préparation déterminent les équipements. La cuisine peut comprendre réception, réserve sèche, froid positif ou négatif, légumerie, préparation, cuisson, dressage, retour, plonge, déchets et nettoyage.

Les fiches techniques des équipements doivent préciser dimensions, puissances, alimentations, évacuations, dégagements, ventilation et maintenance. Le plan architectural doit être coordonné avec ces données, et non dessiné indépendamment.

Prévoir l’ergonomie

Les plans de travail, rangements, hauteurs, portes, passages et distances entre postes influencent la fatigue et la sécurité du personnel. La recherche de densité ne doit pas rendre les équipements inaccessibles ou empêcher le remplacement d’un appareil.

Coordonner chaud, froid et ventilation

La cuisson produit chaleur, vapeur, graisse et odeurs. Les équipements frigorifiques rejettent également de la chaleur. L’extraction, l’apport d’air, la climatisation éventuelle et la ventilation générale doivent être coordonnés afin d’éviter les dépressions, les courants d’air et l’inconfort.

Prévoir le bruit et la maintenance

Ventilateurs, moteurs, compresseurs, groupes froid et conduits peuvent transmettre du bruit dans les structures ou vers les voisins. Les supports, silencieux, vitesses d’air, implantations et horaires doivent être étudiés. Les filtres, moteurs, gaines et trappes doivent rester accessibles pour l’entretien.

5. Salle, bar, lumière, acoustique et identité

La salle traduit le positionnement du restaurant, mais elle est aussi un espace de circulation, de confort et de travail. L’identité se construit à partir du lieu, du concept, des usages et des contraintes plutôt qu’à partir d’une tendance décorative isolée.

Définir l’expérience recherchée

Repas rapide, cuisine gastronomique, table de quartier, bar à tapas, restaurant familial, vente à emporter ou lieu événementiel n’appellent pas le même rythme, le même mobilier ni la même acoustique. Le projet doit décrire la relation souhaitée entre le client, les plats, le personnel et le lieu.

Travailler la lumière

La lumière accompagne les moments de la journée, valorise les plats, facilite le travail et participe à l’intimité. Elle doit éviter l’éblouissement, les contrastes excessifs et les zones sombres dans les circulations. L’éclairage de service, le nettoyage et la maintenance doivent aussi être prévus.

Maîtriser l’acoustique

La convivialité ne signifie pas un niveau sonore incontrôlé. Le volume, les plafonds, les parois, le mobilier, le nombre de couverts, la musique et la cuisine ouverte influencent l’ambiance. L’acoustique doit permettre la conversation sans effacer l’énergie du lieu.

Choisir des matériaux durables

Les matériaux doivent résister aux chocs, aux déplacements de mobilier, aux passages répétés, aux taches et aux nettoyages. Leur vieillissement doit être anticipé. Une matière patinée peut rester belle ; une finition fragile peut rapidement donner une impression de négligence.

Concevoir le bar comme un outil de travail

Le bar combine présentation, préparation, stockage, lavage, froid, caisse et relation avec la salle. Sa forme doit être coordonnée avec les équipements, les réseaux et la circulation du personnel. Sa façade visible peut exprimer l’identité du restaurant tandis que son arrière reste un outil de travail précis.

Collage en coupe d’un restaurant mettant en valeur la charpente et les espaces intérieurs
La coupe permet de comprendre simultanément la structure existante, les volumes, les vues et l’ambiance intérieure. Illustration : ERHÉ Architecture.

6. Quelles autorisations pour aménager un restaurant ?

Les démarches dépendent de l’état du local, des travaux, de la commune, du secteur, du statut de l’immeuble et de l’accueil du public. Plusieurs procédures peuvent se cumuler.

Démarche possible Objet principal Point de vigilance
Autorisation de travaux ERP Examiner la sécurité incendie et l’accessibilité de l’établissement. Elle peut être nécessaire même sans permis ni déclaration préalable.
Déclaration préalable Traiter certaines modifications de façade, de devanture, d’enseigne ou de destination. Le besoin dépend des travaux, du PLU et des protections applicables.
Permis de construire Autoriser certains changements de destination, modifications structurelles ou créations de surface. Le dossier ERP peut être intégré à la demande de permis.
Accord du propriétaire ou de la copropriété Autoriser les travaux affectant le bien loué, les parties communes, la façade ou la toiture. Une autorisation administrative ne remplace pas un accord privé.
Autorisation d’ouverture Permettre l’accueil du public après travaux lorsque la procédure l’exige. Les attestations, contrôles et essais doivent être préparés avant l’ouverture.

L’autorisation de travaux ERP

La création, l’aménagement ou la modification d’un établissement recevant du public peut nécessiter une autorisation délivrée par la mairie. Le dossier permet l’examen des dispositions de sécurité incendie et d’accessibilité. Cette procédure peut être nécessaire même lorsque les travaux ne relèvent ni d’un permis de construire ni d’une déclaration préalable.

La déclaration préalable et le permis de construire

Une déclaration préalable peut être nécessaire pour certaines modifications de façade, de devanture, d’enseigne ou pour un changement de destination sans travaux relevant du permis. Un permis peut être requis lorsque le projet crée des surfaces, modifie certaines structures ou façades en lien avec un changement de destination, ou entre dans d’autres cas prévus par le Code de l’urbanisme.

Les accords privés

Les autorisations administratives ne remplacent pas les accords privés. Une extraction, une unité extérieure, une enseigne, une terrasse, une modification de façade ou une intervention sur les parties communes peut nécessiter l’accord du bailleur, du syndic ou de l’assemblée générale.

Les procédures doivent être vérifiées pour l’adresse, la nature des travaux, l’effectif, le classement ERP, la destination, le maître d’ouvrage et la date du projet. Le PLU, le règlement de copropriété, le bail, le Code de l’urbanisme, les règles de sécurité incendie, l’accessibilité et les prescriptions locales restent déterminants.

7. Un architecte est-il obligatoire pour un restaurant ?

Le recours obligatoire à l’architecte dépend principalement de la procédure d’urbanisme, du statut du demandeur et des exemptions prévues par les textes. Il ne peut pas être déduit uniquement de la surface du restaurant ou du coût des travaux.

Lorsqu’un permis de construire est déposé

Le projet architectural faisant l’objet d’un permis est en principe établi par un architecte, sous réserve des exceptions prévues par la loi. Les personnes morales sont notamment concernées. Pour certaines personnes physiques, des exemptions peuvent s’appliquer selon la nature et l’importance du projet.

Lorsqu’une déclaration préalable est déposée

La déclaration préalable n’impose pas en elle-même le recours à l’architecte. Le projet peut néanmoins nécessiter une expertise de conception, un dossier ERP, des études techniques ou une coordination de chantier.

Pour un aménagement intérieur sans permis

Une rénovation intérieure peut ne pas rendre l’architecte juridiquement obligatoire. Son intervention reste souvent utile pour vérifier le local, organiser le programme, coordonner la cuisine et les réseaux, préparer les autorisations ERP, consulter les entreprises et suivre les travaux.

8. Quelles sont les missions d’un architecte pour restaurant ?

La mission doit être adaptée à l’état d’avancement, aux compétences du maître d’ouvrage et à la complexité du projet. Une mission complète relie généralement la faisabilité, la conception, les autorisations, les études, la consultation et le chantier. Une mission partielle doit définir clairement ce qui reste à la charge du client.

Phase Contenu possible Utilité pour le projet
Visite et faisabilité Analyse du local, du programme, des contraintes, du budget et des autorisations. Décider avant de signer ou identifier les risques d’un local déjà engagé.
Relevé et diagnostic Mesure de l’existant, examen des réseaux, de la structure et des désordres visibles. Établir une base fiable pour la conception et les études.
Esquisse et avant-projet Scénarios, flux, cuisine, bar, salle, sanitaires, matériaux et estimation. Transformer le concept en projet spatial cohérent.
Autorisations Dossier ERP, déclaration préalable, permis ou coordination d’autres procédures. Présenter le projet aux services et obtenir les autorisations nécessaires.
Études de projet Plans, coupes, détails, matériaux, performances et coordination technique. Permettre un chiffrage comparable et préparer l’exécution.
Consultation Dossier de consultation, analyse des offres, variantes et ajustements. Sélectionner des entreprises sur une base commune.
Chantier et réception Réunions, contrôle d’avancement, décisions, réserves et documents de fin de chantier. Coordonner la réalisation et préparer la mise en service.

La phase d’études de projet permet notamment de coordonner les plans, les équipements techniques, les matériaux et les documents nécessaires au chiffrage des entreprises.

9. Combien coûte l’aménagement d’un restaurant et les honoraires de l’architecte ?

Une moyenne générale au mètre carré serait peu fiable. Un local presque prêt à l’emploi et un bâtiment nécessitant une extraction neuve, une reprise structurelle et une mise en accessibilité peuvent avoir la même surface mais des budgets très différents.

Construire le budget par familles de dépenses

Études et conception

Relevés, diagnostics, honoraires d’architecture, ingénierie, contrôle et coordination.

Bâtiment

Curage, structure, façade, menuiseries, cloisons, sols, murs, plafonds et finitions.

Réseaux techniques

Plomberie, assainissement, électricité, éclairage, chauffage, ventilation et sécurité.

Cuisine et bar

Extraction, froid, cuisson, lavage, mobilier fixe, équipements et maintenance.

Accueil du public

Mobilier, signalétique, enseigne, devanture, terrasse, accessibilité et protection incendie.

Risques et frais annexes

Raccordements, assurances, contrôles, installations provisoires, imprévus et conséquences d’un retard.

Distinguer le bâtiment des équipements

Une estimation doit préciser si elle comprend la cuisine, le matériel frigorifique, le bar, le mobilier, la vaisselle, la signalétique et les équipements informatiques. Deux montants ne sont comparables que s’ils couvrent le même périmètre.

Faire évoluer l’estimation avec le projet

La première enveloppe est établie pendant la faisabilité. Elle se précise à l’avant-projet, avec les études techniques puis avec les offres des entreprises. Un chiffre annoncé avant l’analyse du local doit être considéré comme une hypothèse, pas comme une garantie.

Comment sont calculés les honoraires ?

Les honoraires d’un architecte sont librement négociés et décrits dans un contrat. Il n’existe pas de barème officiel applicable à tous les projets. La rémunération dépend de la complexité, du montant des travaux, de l’étendue de la mission, du calendrier, de l’état du bâtiment et des responsabilités confiées.

Le forfait peut être adapté lorsque le programme et le périmètre sont suffisamment définis. La rémunération au temps passé convient à une visite ou une expertise ponctuelle. Le pourcentage du montant des travaux peut être utilisé pour certaines missions de maîtrise d’œuvre. Une formule mixte peut combiner plusieurs modes selon les phases.

Comparer uniquement un montant global ou un pourcentage peut être trompeur. Il faut comparer les phases, les livrables, les réunions, les autorisations, les études incluses, le suivi de chantier, les limites de mission et les prestations des partenaires.

Architecte travaillant sur la conception d’un projet au sein de l’agence ERHÉ à Bordeaux
La conception articule le programme, les plans, les contraintes techniques, les autorisations et le budget. Photo : ERHÉ Architecture.

10. Quel calendrier prévoir avant l’ouverture ?

Le délai ne dépend pas uniquement du chantier. Il comprend le cadrage, les relevés, les diagnostics, la conception, les études, les autorisations, la consultation, les commandes, les travaux, les essais et les formalités d’ouverture.

Étape Travail principal Risque à anticiper
Faisabilité Local, programme, contraintes, enveloppe, autorisations et calendrier. Signer trop tôt un bail incompatible avec l’activité.
Conception Plans, cuisine, extraction, identité, matériaux et estimation. Valider la salle avant les équipements techniques.
Autorisations Dossiers ERP et d’urbanisme, échanges et compléments. Sous-estimer l’instruction ou les consultations patrimoniales.
Consultation Chiffrage, comparaison, ajustements et commandes longues. Comparer des devis sur des périmètres différents.
Chantier Curage, structure, réseaux, extraction, finitions et équipements. Découvrir tardivement des interfaces ou réseaux manquants.
Réception et ouverture Réserves, essais, réglages, attestations, nettoyage et formation. Annoncer une ouverture avant la mise en service réelle.

Une date d’ouverture communiquée avant la validation du local, des autorisations et des délais de commande crée une pression qui fragilise les décisions. Le calendrier doit comporter des marges adaptées aux risques identifiés.

11. Rénover un restaurant existant ou transformer un autre local ?

Un ancien restaurant peut sembler plus simple à reprendre parce qu’il possède une cuisine, une extraction et des sanitaires. Ces équipements doivent pourtant être vérifiés. Leur présence ne garantit ni leur conformité, ni leur capacité, ni leur bon état.

Scénario Atouts possibles Points de vigilance
Reprise d’un restaurant Organisation générale, réseaux, destination et extraction déjà présents. État réel, capacité, nettoyage, accessibilité, sécurité et adaptation au nouveau concept.
Transformation d’une boutique ou d’un bureau Visibilité, vitrine, identité et potentiel commercial. Changement de destination, extraction, réseaux, sanitaires, issues et acoustique.
Transformation d’une maison ou d’un bâtiment atypique Caractère, espaces extérieurs et expérience singulière. Niveaux, structure, stationnement, accessibilité, voisinage et sécurité.

Le loyer ou le prix d’achat ne suffit pas. Il faut comparer le coût total de transformation, le délai, les risques, la capacité en couverts, le confort de travail, l’image, les extensions possibles et les conditions d’exploitation.

12. Exemple ERHÉ : transformer une maison landaise en restaurant à Biscarrosse

Le projet de transformation d’une maison landaise en restaurant à Biscarrosse présenté par ERHÉ Architecture concerne une surface annoncée de 85 m². Il illustre la manière dont le fonctionnement, l’identité et la lecture de l’existant peuvent être travaillés ensemble. La page thématique consacrée à la conception d’un restaurant en architecture rassemble également les principaux enjeux de ce type de programme.

Créer un espace commun

Les cloisons intérieures ont été supprimées afin de réunir la cuisine, le bar et la salle dans un espace commun. Cette organisation rend visibles les interactions entre préparation, service et accueil, tout en demandant une coordination précise des équipements et des circulations.

Relier l’intérieur aux terrasses

La cuisine et le bar s’ouvrent vers la salle et les terrasses. Des couvertures rétractables permettent d’adapter les espaces extérieurs. La végétation participe à l’ambiance et à la relation entre le restaurant et son environnement.

Conserver la présence du bâtiment

La structure de toiture est laissée apparente et contribue à l’identité du projet. L’intervention associe ainsi transformation fonctionnelle, lecture de l’existant et atmosphère colorée.

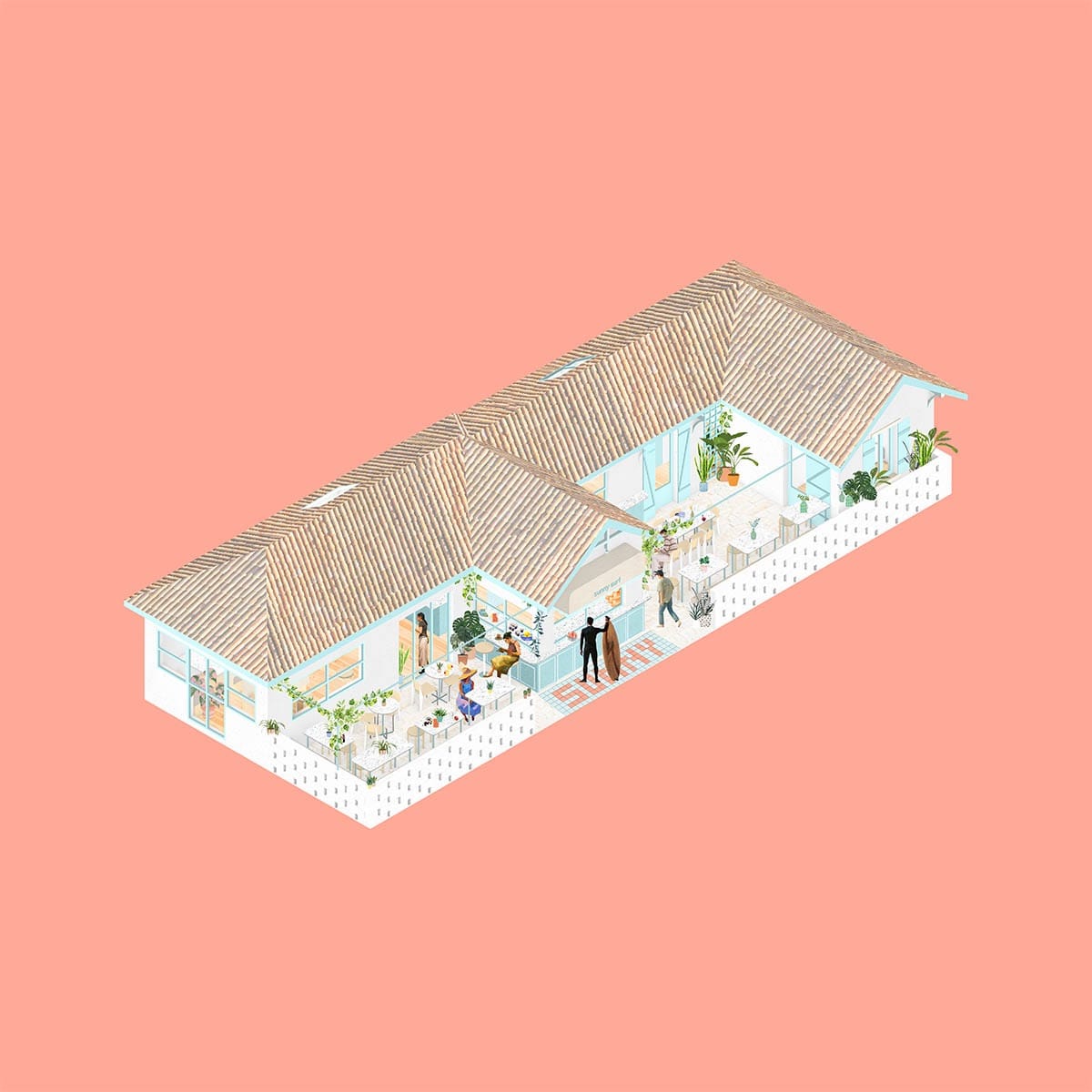

Collage axonométrique de la transformation d’une maison landaise en restaurant à Biscarrosse
Transformation d’une maison landaise en restaurant : conservation du volume, ouverture des espaces et relation avec les terrasses. Illustration : ERHÉ Architecture.

Un autre exemple : commerce alimentaire et espace de préparation

La rénovation d’un commerce alimentaire à Bordeaux montre également l’importance de coordonner l’accueil du public, la préparation, les équipements professionnels et les circulations.

Façade rénovée d’un commerce alimentaire à Bordeaux Nansouty
Rénovation d’un commerce alimentaire et de son espace de préparation à Bordeaux. Photo : ERHÉ Architecture.

13. Les erreurs fréquentes dans un projet de restaurant

S’engager trop tôt

Signer un bail sans vérifier l’activité autorisée, la copropriété, l’extraction et les réseaux.

Commencer par le nombre de couverts

Dimensionner la salle avant la cuisine, les circulations, les sanitaires et les réserves.

Séparer salle et cuisine

Dessiner l’ambiance indépendamment des équipements professionnels et du service réel.

Ajouter l’extraction à la fin

Traiter la ventilation comme un simple équipement sans parcours, rejet, apport d’air ni maintenance.

Confondre les autorisations

Supposer que le dossier ERP, la déclaration préalable et le permis de construire sont une seule démarche.

Calculer au seul mètre carré

Comparer des budgets qui n’intègrent pas les mêmes études, équipements, travaux et risques.

Annoncer l’ouverture trop tôt

Communiquer une date avant les autorisations, les commandes et la coordination du chantier.

Oublier le travail quotidien

Privilégier l’image au détriment du nettoyage, du stockage, de la maintenance et de l’ergonomie.

Ces erreurs apparaissent lorsque le local, le concept, la technique et les démarches sont étudiés dans des calendriers séparés. La faisabilité puis la programmation permettent de rendre visibles les décisions les plus structurantes avant qu’elles ne deviennent coûteuses à modifier.

FAQ : architecte, autorisations et rénovation d’un restaurant

Quand consulter un architecte pour ouvrir un restaurant ?

Le plus tôt possible, idéalement avant la signature définitive du bail ou l’acquisition. Une étude de faisabilité peut vérifier l’activité, l’extraction, les réseaux, l’accessibilité, les autorisations, le budget et le calendrier. Lorsque le local est déjà engagé, l’architecte peut encore établir un diagnostic et proposer des scénarios adaptés.

Un architecte est-il obligatoire pour rénover un restaurant ?

Pas systématiquement. L’obligation dépend notamment de la procédure d’urbanisme, du statut du demandeur et des exemptions prévues par les textes. Une déclaration préalable n’impose pas à elle seule un architecte. Un permis de construire peut rendre son intervention obligatoire. Même lorsqu’il n’est pas légalement requis, son accompagnement peut rester utile pour la conception, le dossier ERP et la maîtrise d’œuvre.

Faut-il une autorisation de travaux ERP ?

La création, l’aménagement ou la modification d’un établissement recevant du public peut nécessiter une autorisation de la mairie, y compris lorsque le projet ne relève pas d’un permis ou d’une déclaration préalable. Le dossier porte notamment sur la sécurité incendie et l’accessibilité. La procédure exacte doit être vérifiée pour le projet.

Une extraction est-elle toujours obligatoire ?

Elle dépend de la cuisine, des appareils et des émissions produites. Une activité sans cuisson importante n’a pas les mêmes besoins qu’une cuisine équipée de plusieurs appareils. Le système de ventilation et d’extraction doit être déterminé avec les spécialistes compétents à partir du matériel, du bâtiment et des prescriptions applicables.

Peut-on créer une extraction en copropriété ?

C’est parfois possible, mais le parcours du conduit peut affecter les parties communes, la façade ou la toiture. Il faut vérifier le règlement, les droits existants, les accords du bailleur et de la copropriété, l’urbanisme, le patrimoine, le bruit, les odeurs et la maintenance. Une faisabilité technique ne vaut pas automatiquement autorisation juridique.

Quel budget prévoir pour rénover un restaurant ?

Le budget dépend de l’état du local, de l’extraction, des réseaux, de la structure, de l’accessibilité, des équipements de cuisine, du mobilier, des finitions et du calendrier. Une estimation crédible distingue le bâtiment, les équipements, les études, les frais et les imprévus. Elle se précise au fur et à mesure de la conception.

Comment sont calculés les honoraires de l’architecte ?

Ils sont librement négociés et formalisés dans un contrat. Le forfait, le temps passé, le pourcentage du coût des travaux ou une formule mixte peuvent être utilisés. Le montant dépend surtout de la complexité, du périmètre de mission, du calendrier et de l’importance des travaux.

Qui conçoit la cuisine professionnelle ?

La cuisine est généralement développée avec un cuisiniste professionnel et les spécialistes des équipements, de l’extraction et des fluides. L’architecte coordonne leur projet avec le bâtiment, les flux, l’accessibilité, la structure, la salle et les autorisations dans le cadre de sa mission.

Combien de temps faut-il pour ouvrir un restaurant après le début des études ?

Il n’existe pas de délai unique. Il dépend de l’état du local, de la conception, des diagnostics, des autorisations, des commandes et du chantier. Un projet limité dans un local adapté peut être plus rapide qu’une transformation avec changement de destination, extraction neuve ou intervention en secteur protégé. Le calendrier doit être établi après la faisabilité.

Quel est le rôle de l’architecte pendant le chantier ?

Selon sa mission, il organise les réunions, contrôle l’avancement et la conformité apparente des ouvrages aux documents contractuels, coordonne les décisions et analyse les situations de travaux. Il ne se substitue pas aux entreprises, qui restent responsables de leur exécution, ni aux bureaux d’études et contrôleurs dans leurs domaines.

À retenir

Un restaurant réussi est un lieu désirable qui fonctionne sous pression. Son architecture doit répondre aux attentes des clients sans oublier le travail des équipes, la cuisine, les réseaux, les déchets, la maintenance et les règles applicables.

La première décision utile n’est pas toujours un choix de matière. C’est souvent une question de faisabilité : ce local peut-il accueillir ce concept, avec quel niveau de travaux, quelles autorisations, quel calendrier et quel budget ?

L’architecte aide à transformer cette situation complexe en projet lisible. Il articule le programme, le bâtiment, les études, les procédures, les entreprises et l’identité du lieu.

À lire aussi

Rédaction, photos et illustrations : ERHÉ Architecture. Les règles d’urbanisme, d’accessibilité, de sécurité incendie, d’hygiène, de copropriété et les hypothèses budgétaires doivent être vérifiées pour chaque projet.

Partager l'article sur :

NOS ARTICLES LES PLUS POPULAIRES :

FAISONS LE POINT SUR VOTRE PROJET :

Vous vous posez des questions sur votre projet de rénovation ou de construction ? Vous ne savez pas comment lancer toutes les démarches administratives ? ERHÉ architecture vous accompagne dans vos projets, parlons-en ensemble lors d'un RDV de découverte.

Prendre RDV en ligne

PARTAGER L'ARTICLE SUR :

Un premier échange gratuite pour clarifier vos envies, vos contraintes et vos priorités.
Prendre RDV avec un architecte
